新築工事 藤金W様邸

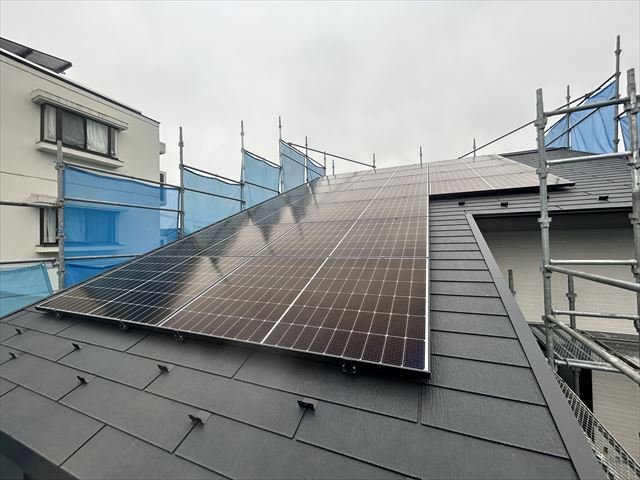

2024年3月30日 新築工事⑬ NEW

完成致しました!インナーガレージとなっており、住宅とガレージの一体型となっております。2Fリビングなので、ベランダと一体感があります。お庭のようにベランダに出て、プール遊びをしたり植物を育てたり、洗濯物を干したり出来るのが良いですね。

2024年1月26日 新築工事⑫

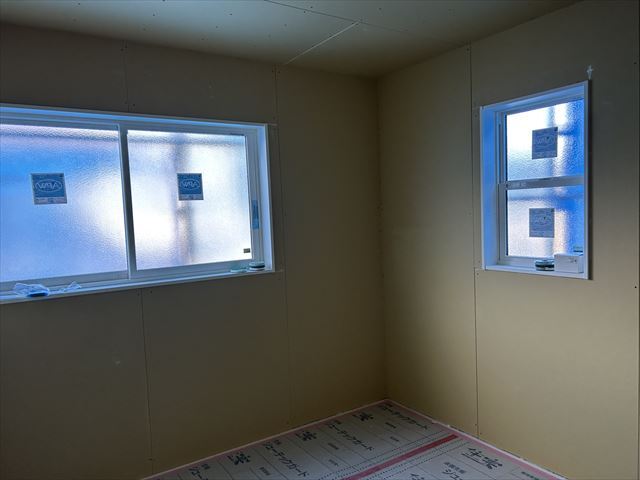

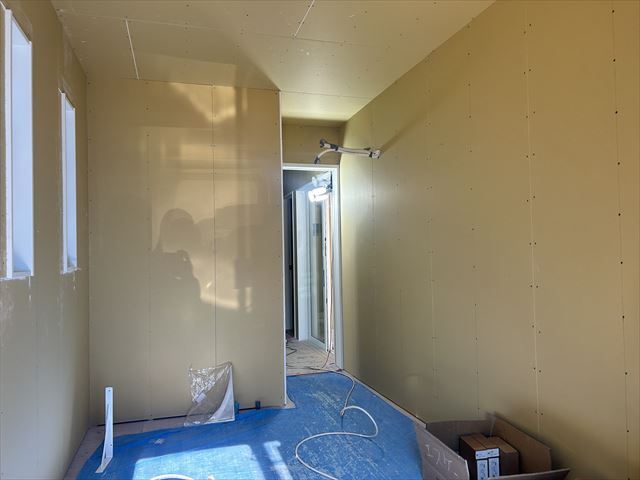

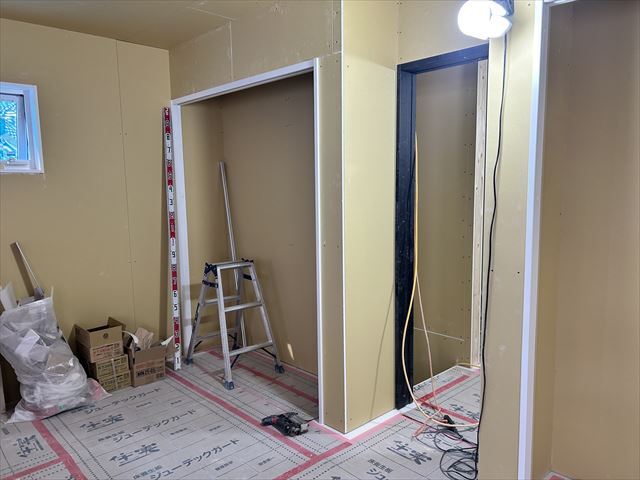

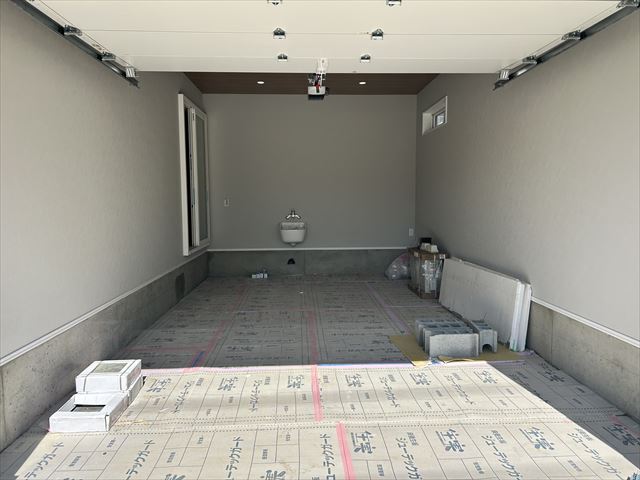

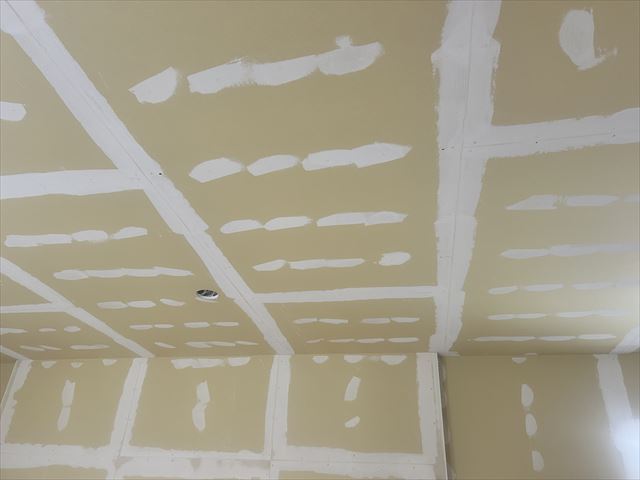

石膏ボードの取付が始まりました。キッチンの腰壁や可動棚の壁が付いてきており、そろそろ木工事が完了します。サイディングはまだまだ施工中です。

2024年1月12日 新築工事⑪

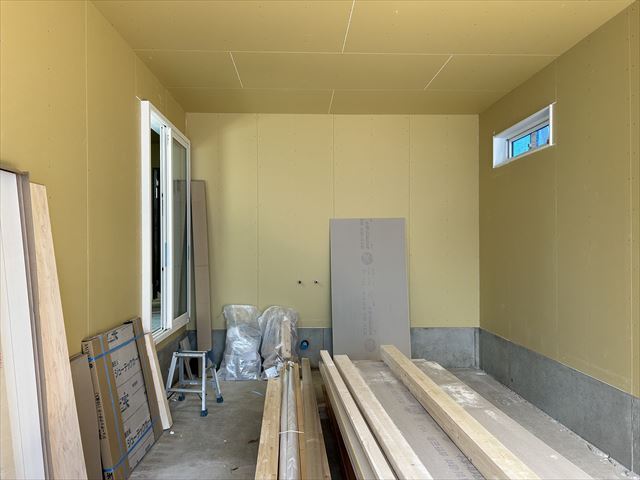

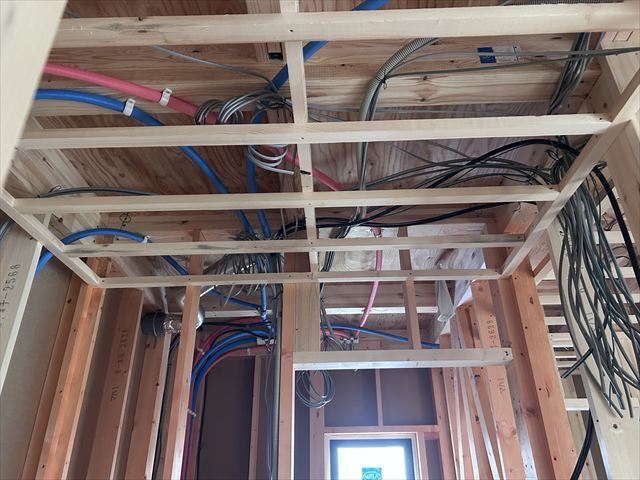

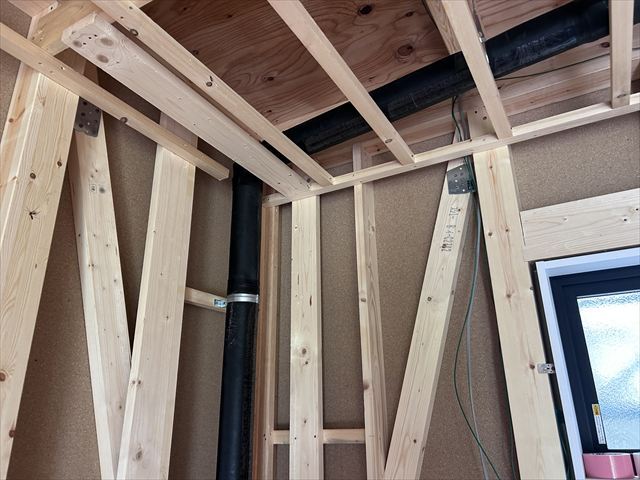

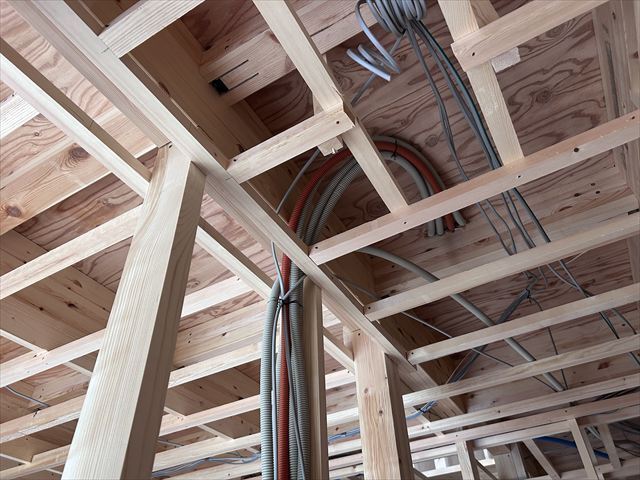

アクアフォームが施工されました。夏場は湿気を吸収し、冬場は熱を逃がさない気密性抜群の構造になっているため、快適に過ごせます。床貼り工事も始まりました。

2023年12月27日 新築工事⑩

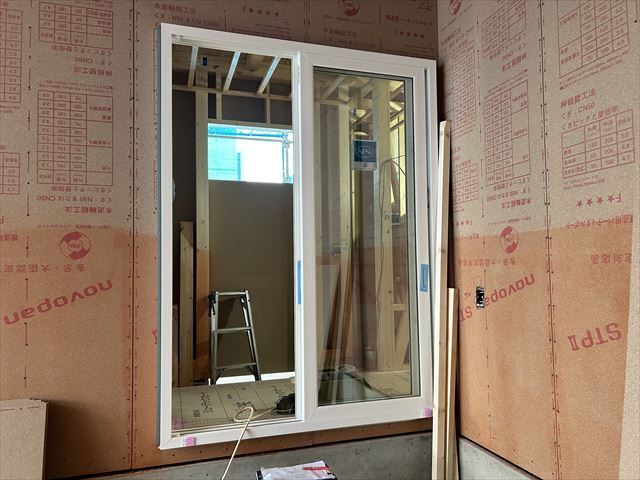

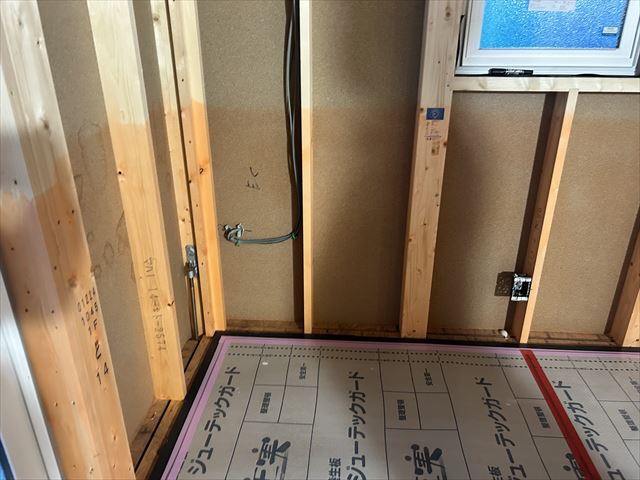

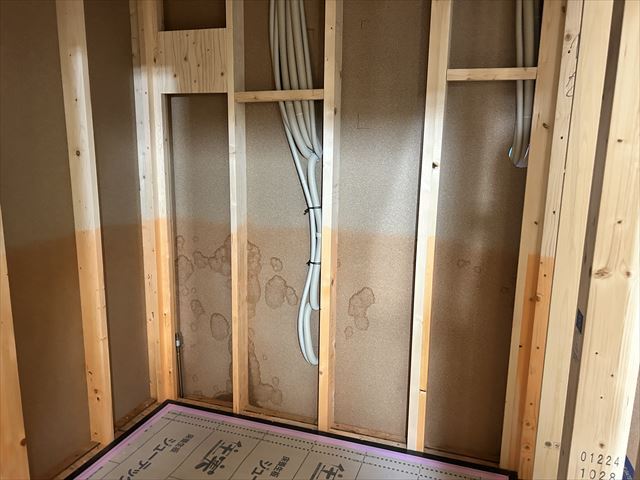

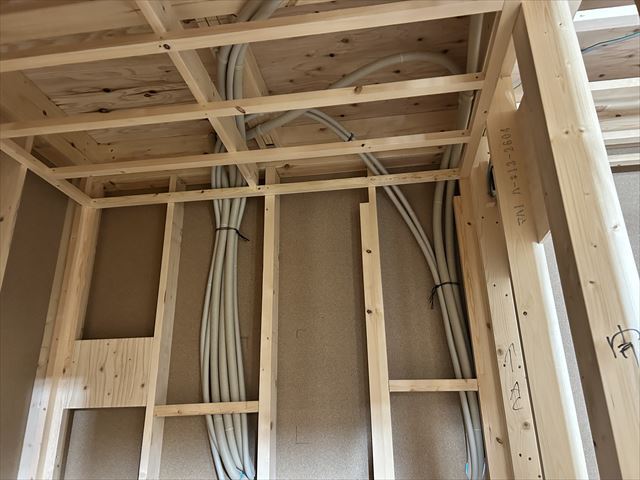

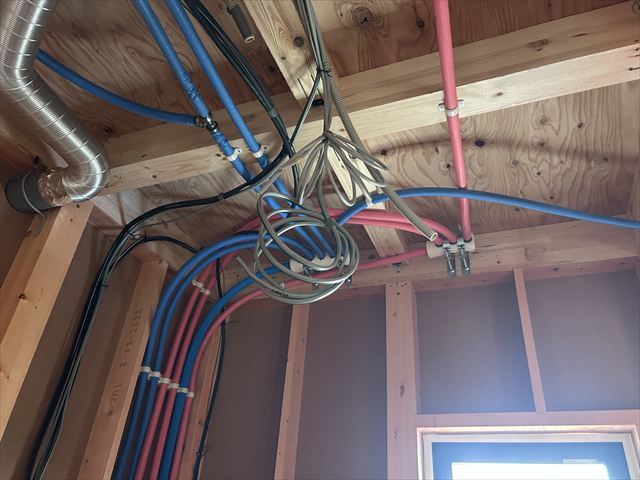

電気配線工事が行われました。アクアフォームを施工する前に配線を壁裏、天井裏に通していき、コンセントを柱の横に仮設置します。外壁は防水紙が施工され、外壁材を貼っていく準備が始まりました。

2023年12月21日 新築工事⑨

防蟻工事を行いました。1F柱の根元から約1mのところまで専用の防蟻剤を塗布します。ガレージ部分もしっかり行います。また本日は中間検査が行われました。建物の建築が始まった中間あたりで行われるので、そのまま「中間検査」と呼ばれます。筋交いプレートなどの建築金物が正しい位置に取り付けられているか、建築基準法に適した建物かどうか、第三者機関によるチェックが行われます。検査は無事合格でした!

2023年12月14日 新築工事⑧

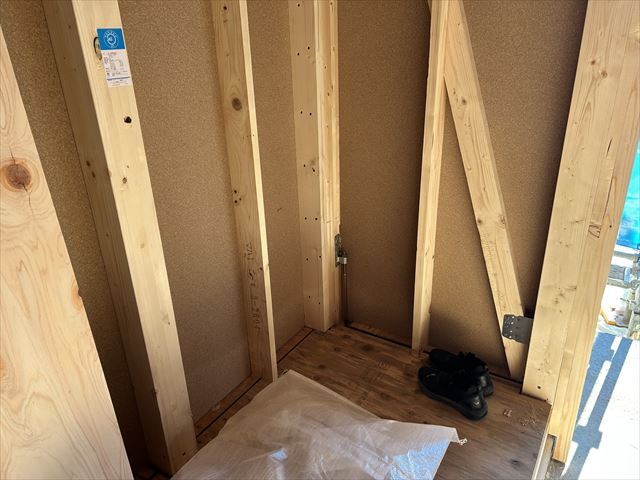

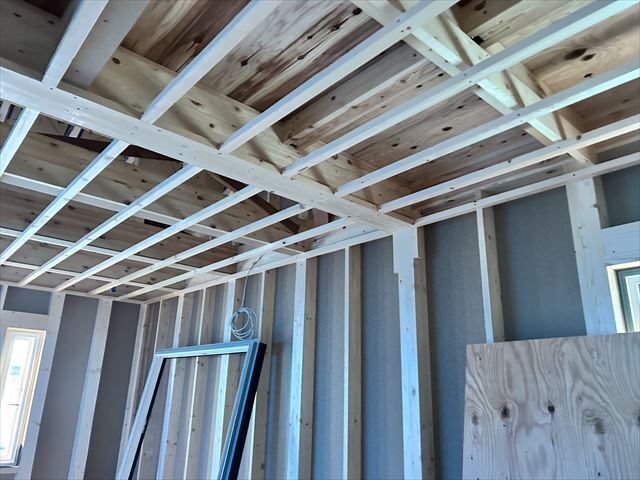

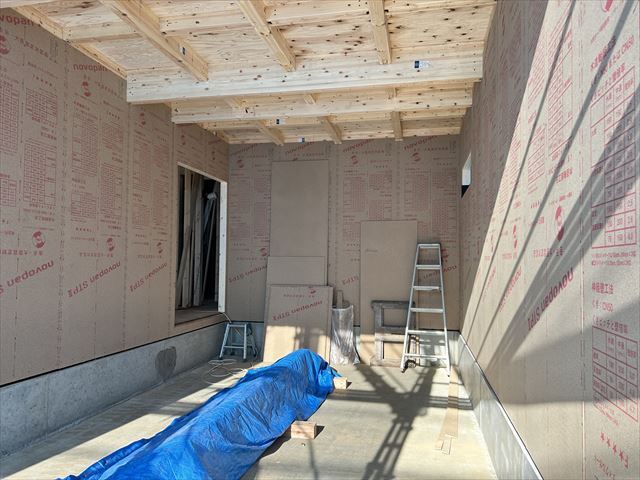

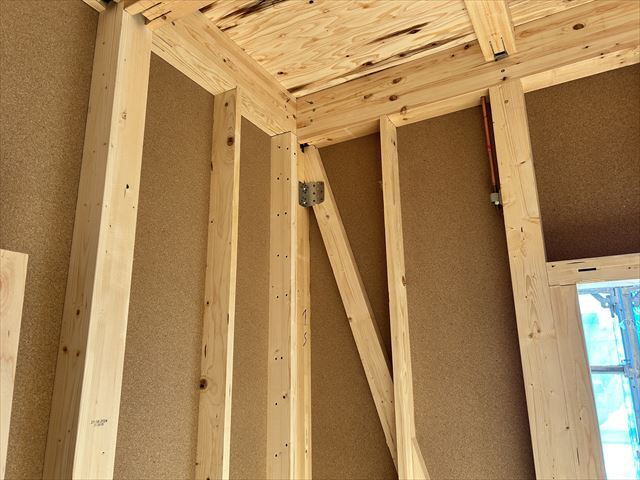

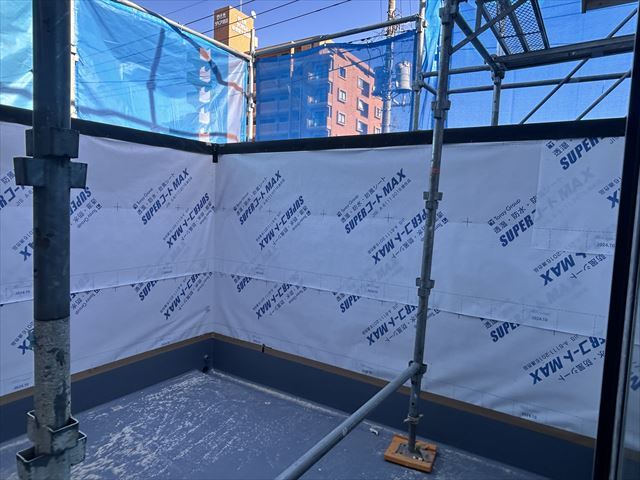

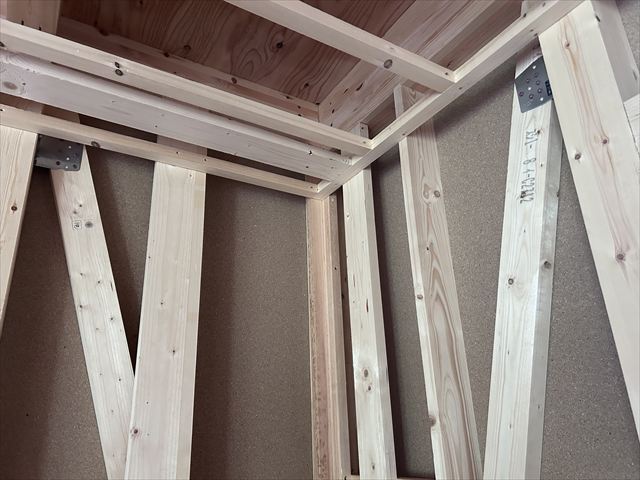

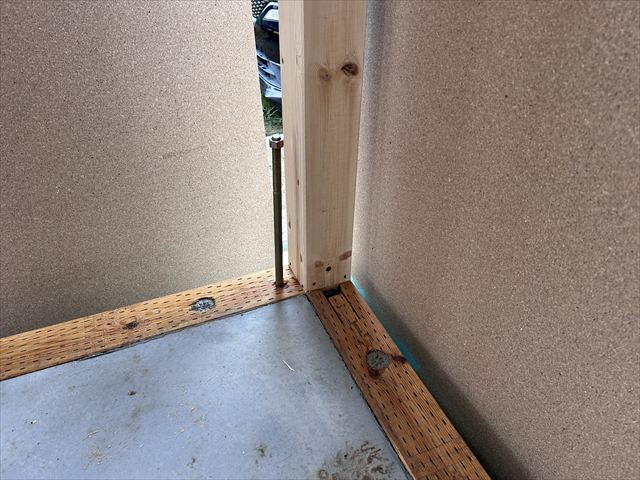

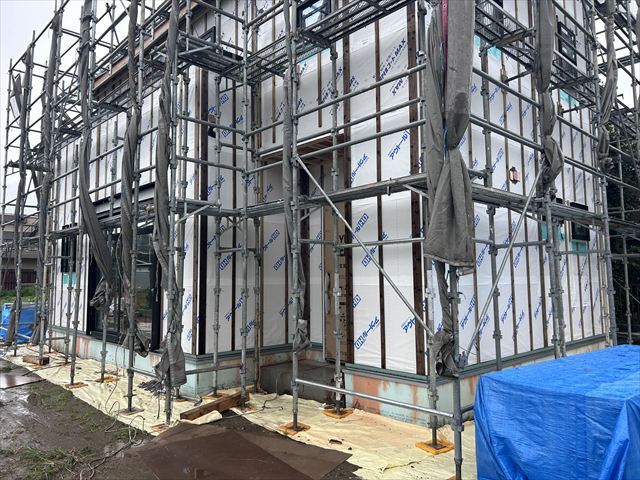

木工事が始まりました。建物の外壁部分にはノボパン(構造用合板)が貼られ、予め設置しておいた仮筋交いをもとに、筋交いを取り付けていきます。バルコニーの防水塗装工事も行いました。

2023年12月8日 新築工事⑦

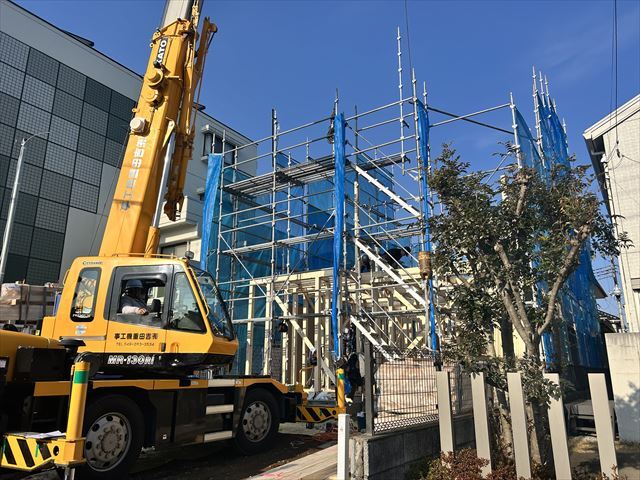

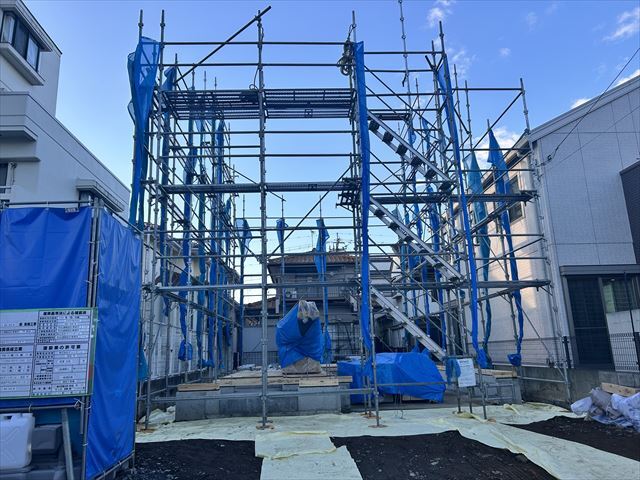

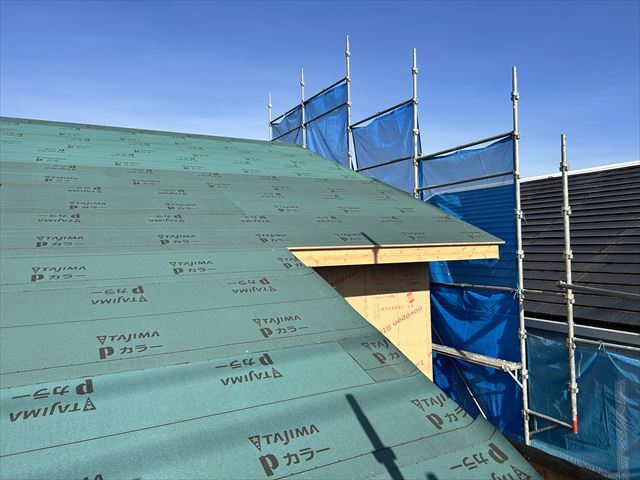

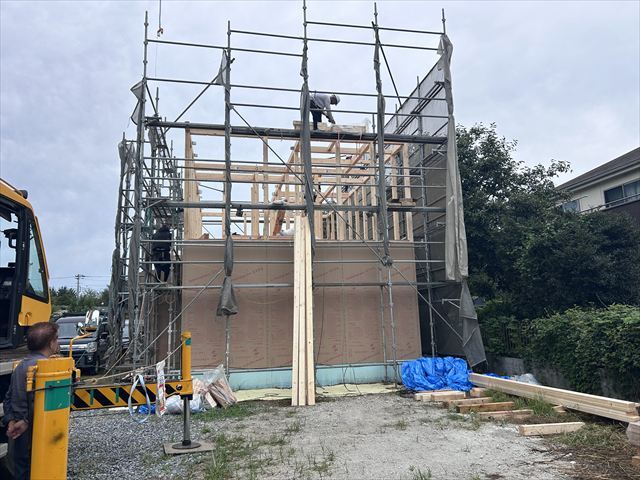

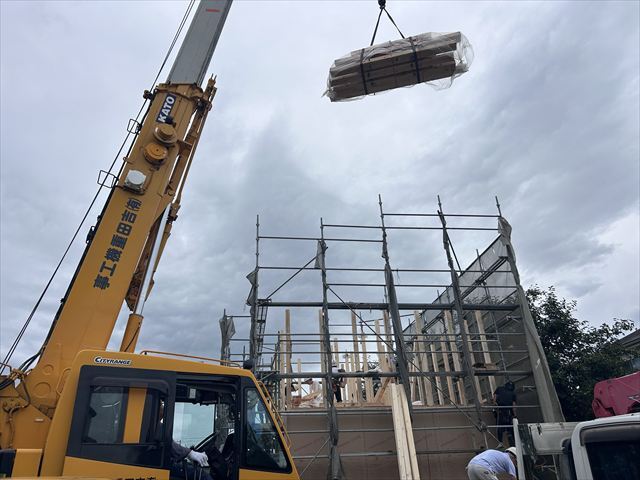

本日上棟しました。柱と梁を組み立てていき、最後に屋根をかけます。ガレージ+ロフト付きなので、かなり巨大なお家です。基礎工事だけではなかなか想像しづらいですが、実際建ってみると意外と大きいということはよくあります。

2023年12月4日 新築工事⑥

土台敷を行いました。上棟前の最終準備として、基礎のコンクリートの立ち上がり部分に木材を敷いていきます。写真にはありませんが、立ち上がっていない部分に床下断熱材を施工し、最後にベニヤ板を施工して完成です。

2023年11月13日 新築工事⑤

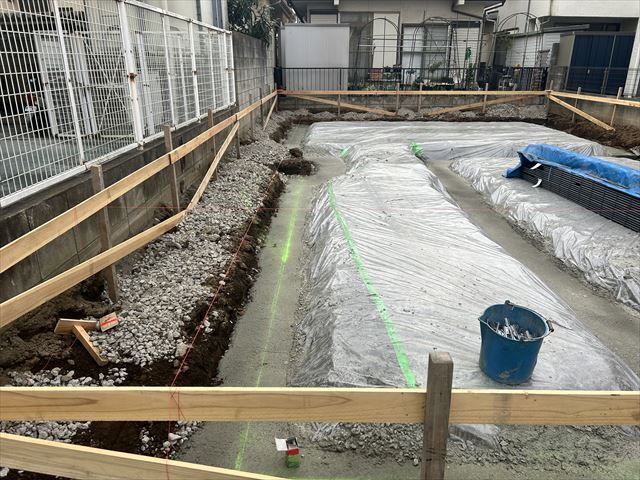

基礎が完成しました。弊社では地熱床システム(床暖房)のない、通常のベタ基礎のお家も施工しています!地熱床システムは多くの工程がありますが、ベタ基礎は完成までそんなに時間はかかりません。

2023年11月10日 新築工事④

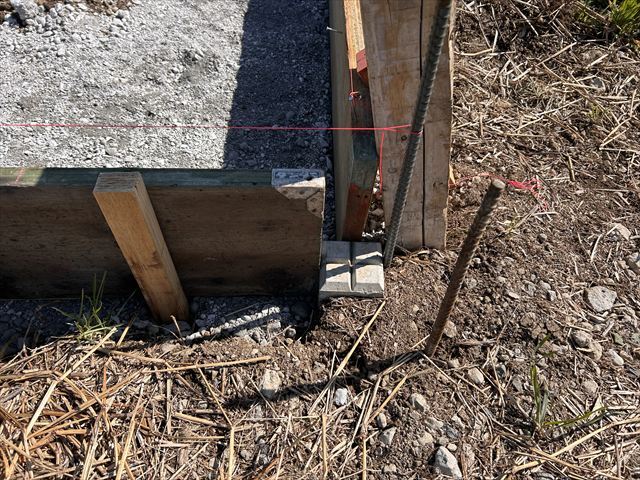

コンクリートの底面部分の打設が終わり、アンカーボルト設置後、立ち上がり部分の打設を行いました。コンクリートはしっかり乾燥させることが非常に重要です。

2023年11月6日 新築工事③

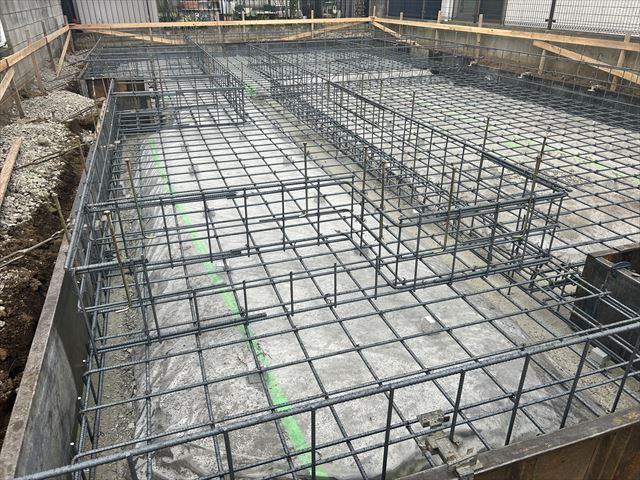

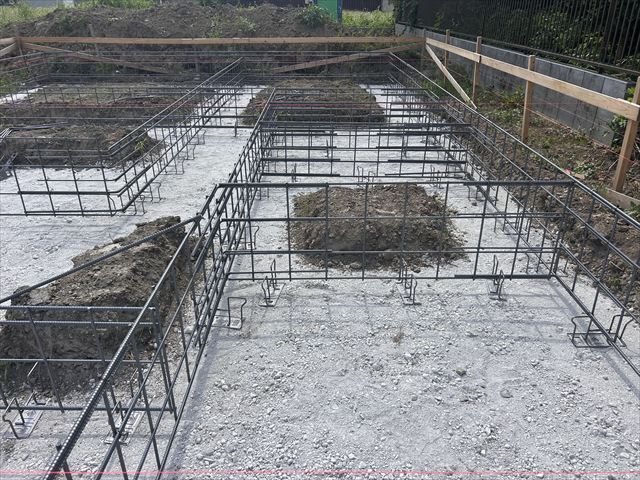

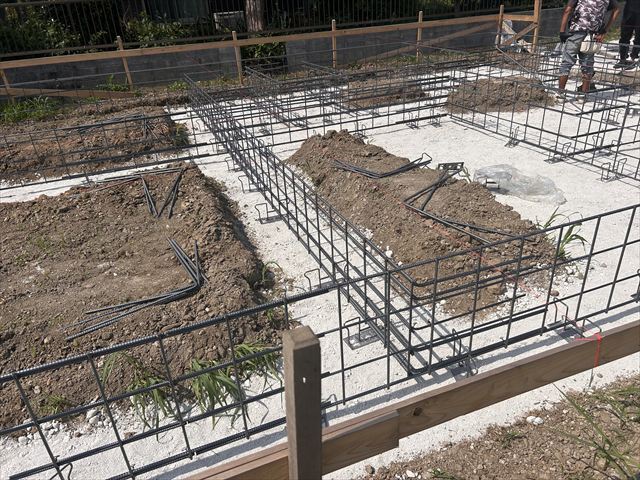

配筋を組み終わり、第三者機関による配筋検査を受けました。検査は無事合格しました。

2023年11月1日 新築工事②

基礎の大きさに合わせて捨てコンクリートを打設しました。基礎を平らにし、構造体の位置を決めるために敷くコンクリートです。それを基準に、基礎の配筋を組んでいきます。

2023年10月23日 新築工事①

鶴ヶ島市藤金W様邸の新築工事が始まりました。基礎工事に先立ってまずは土を掘削していき、基礎を支えるための地盤を整えていきます。縄張りをして、建物の配置確認も欠かせません。
