新築工事 山田町I・Z様邸

2025年4月27日 新築工事⑧NEW

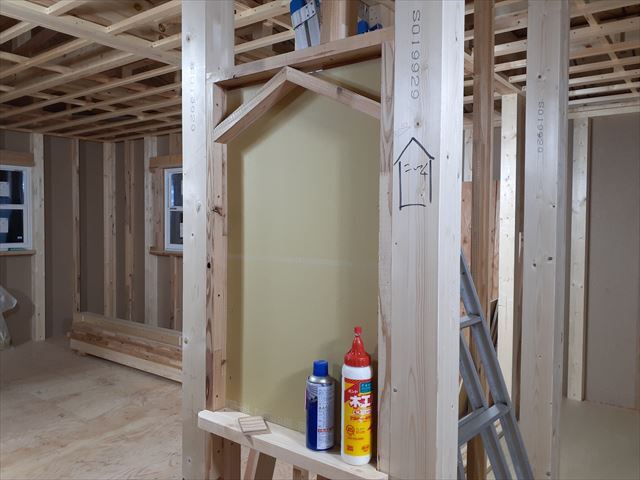

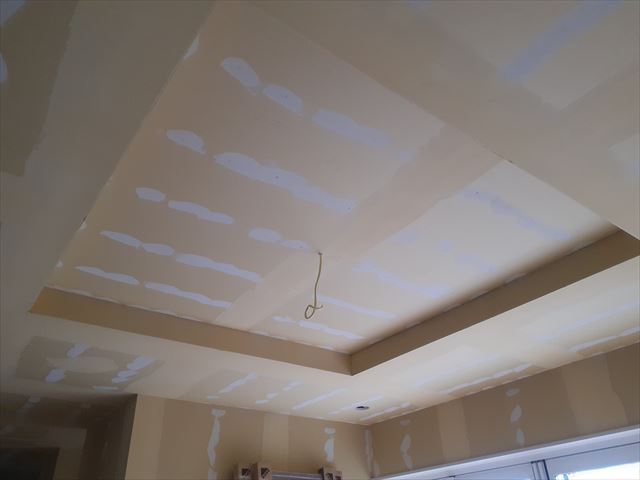

石膏ボードを貼りました。この後パテを塗りクロスを貼っていきます。太陽光パネルも設置完了しました。もうすぐ完成です。

2025年3月5日 新築工事⑦

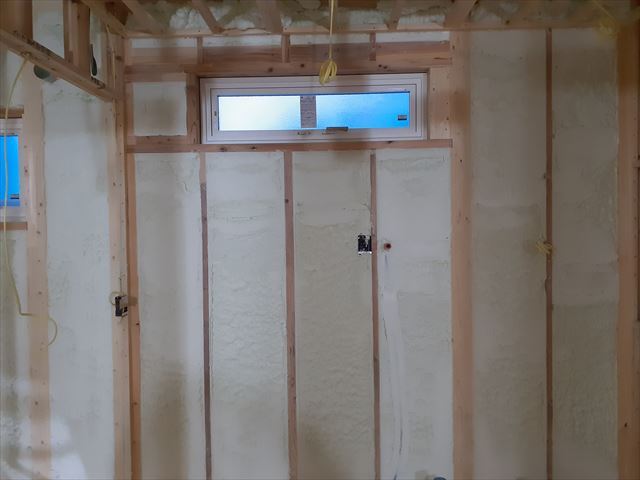

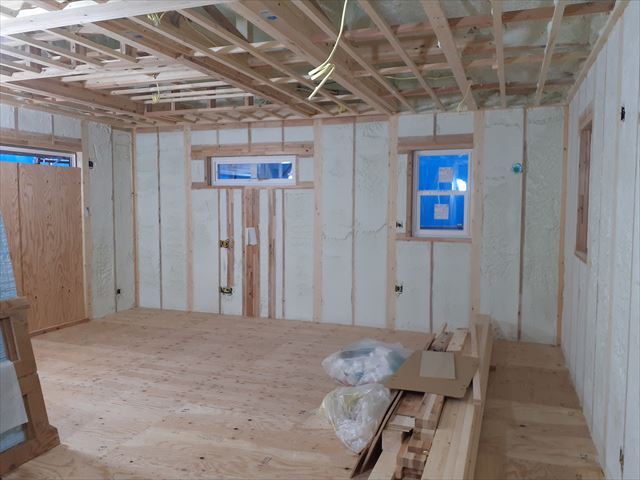

アクアフォームと言う断熱材を吹き付けました。壁85mm天井200mmの厚さになります。これがあると、冬の寒さも夏の暑さもかなり遮る事が出来ます。昔の断熱材とは比べ物にならない性能があります。遮音効果もあるので、フルリフォームにも使われます。

2025年3月5日 新築工事⑥

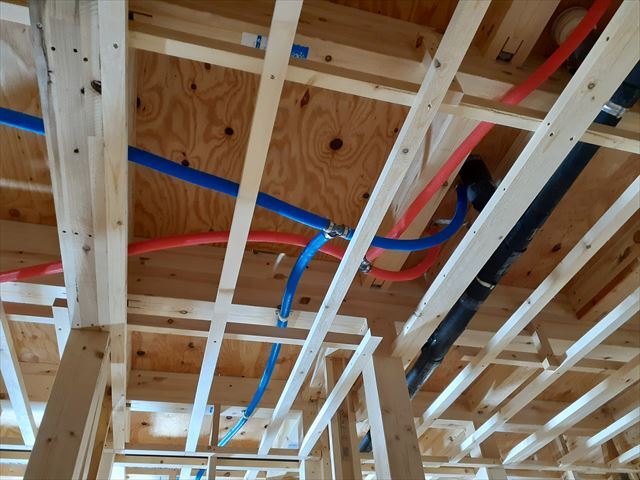

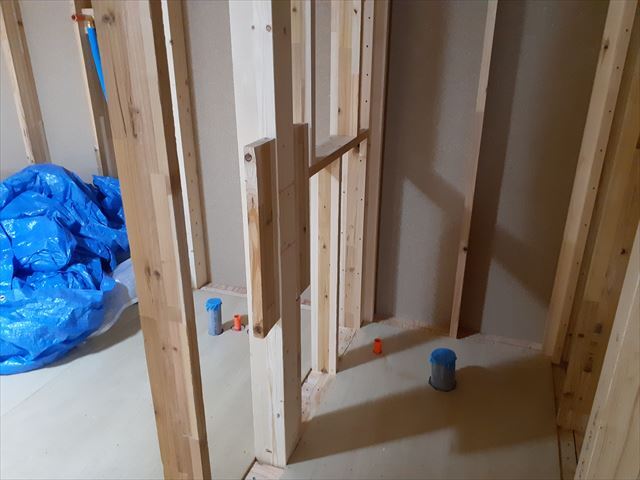

内部水道配管工事が終わりました。青いホースが水、ピンクのホースがお湯が流れます。ニッチ(スイッチを配置したり小物を置く為のくぼみの事を言います。)を作ったりトイレのペーパーホルダーの下地を入れたり、ドンドン進めて行きます。

2025年3月5日 新築工事⑤

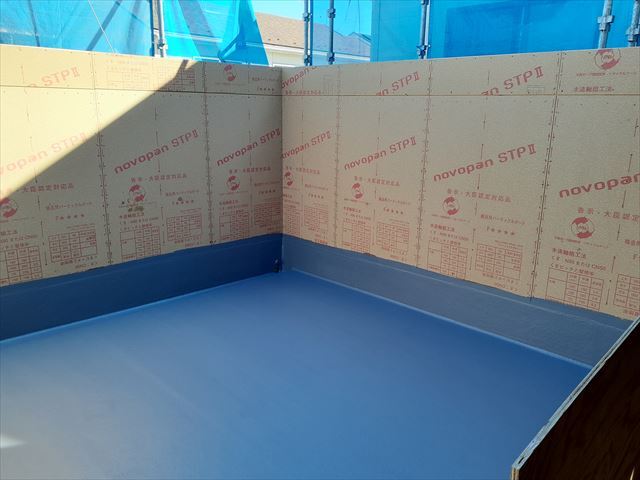

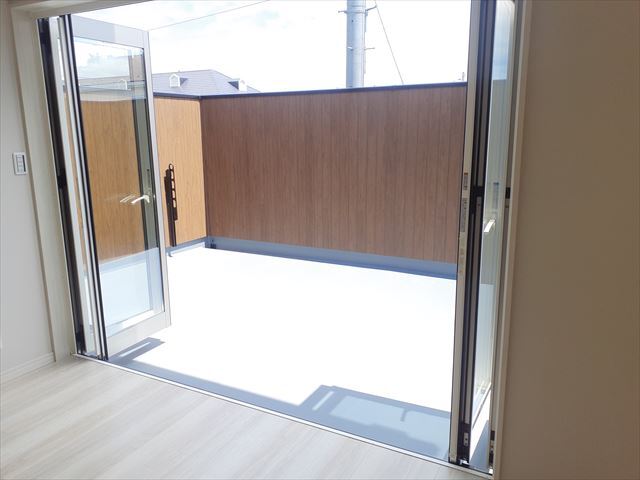

今回はベランダが約12畳もあります!二階の床から高さ1.8mまで壁を作る事によって、周りの視線を気にせずに済むようにしました。ベランダはFRPと言う水や衝撃に強い素材で塗るのが一般的です。そして、白アリ対策の為にスプレーを吹き付けます。オレンジ色部分が、吹き付けた箇所になります。

2025年3月5日 新築工事⑤

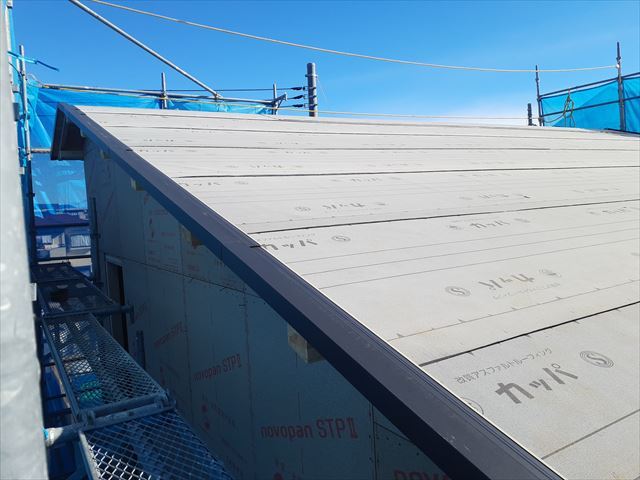

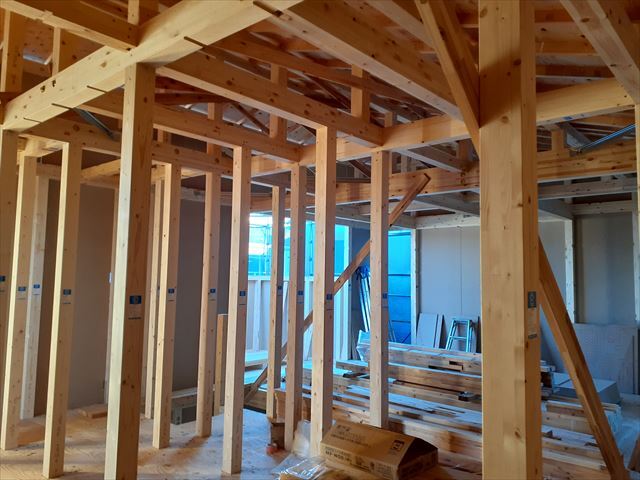

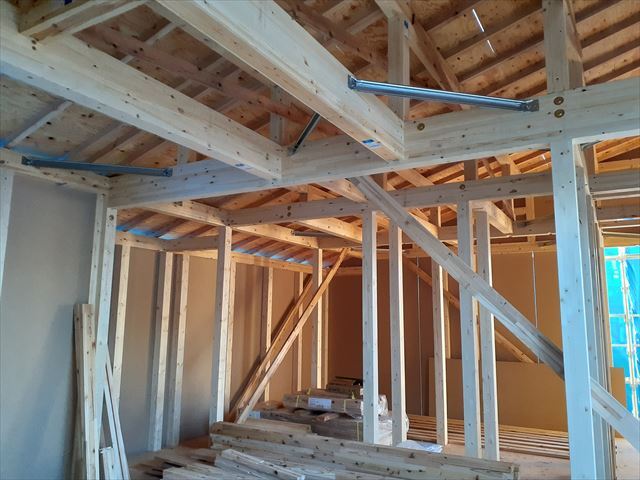

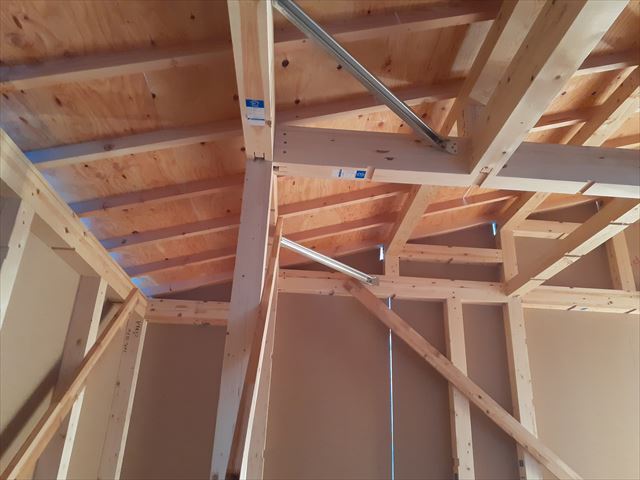

火打ちや筋交いがちゃんと入っているか確認します。火打ちとは、土台や梁の変形を防ぐ為に、角に斜めの木を入れる補強材の事を言います。火打ち材は、木や金物があります。今回は金物になりました。そして雨が入って来ないように屋根に防水シートを敷きます。これをルーフィングと言います。

2025年3月5日 新築工事④

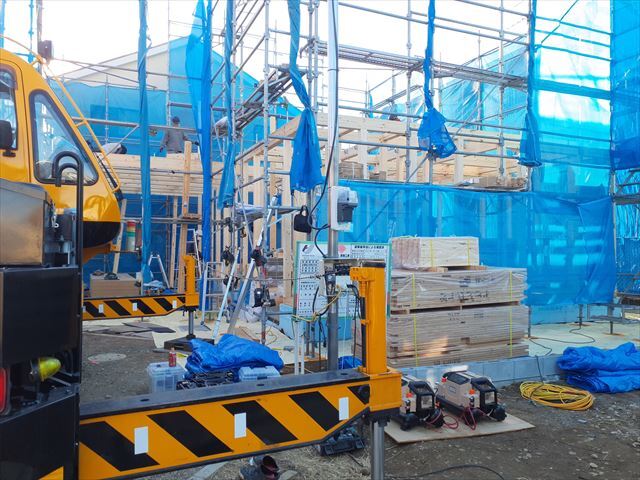

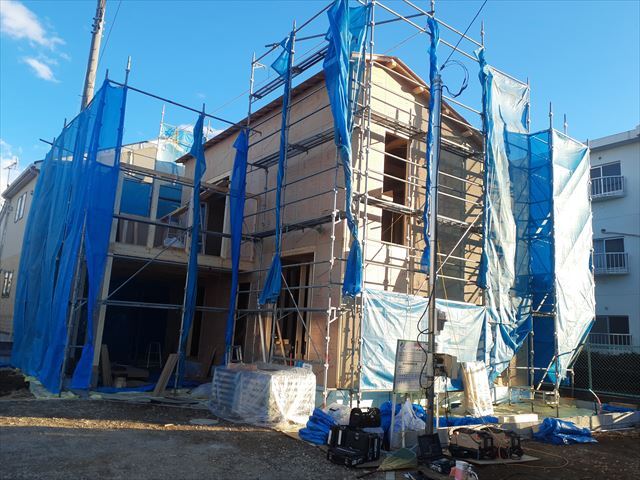

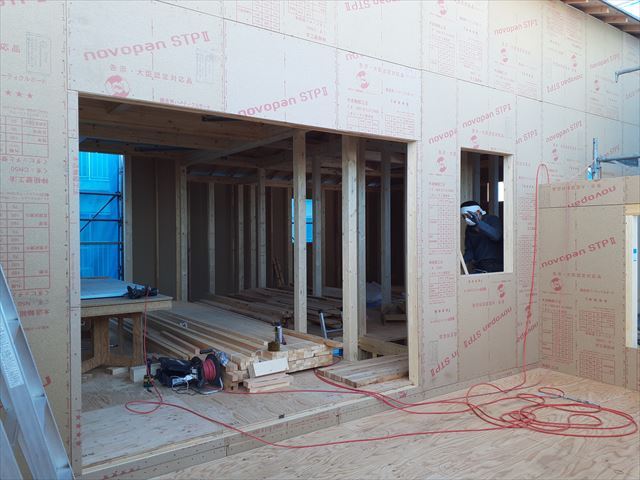

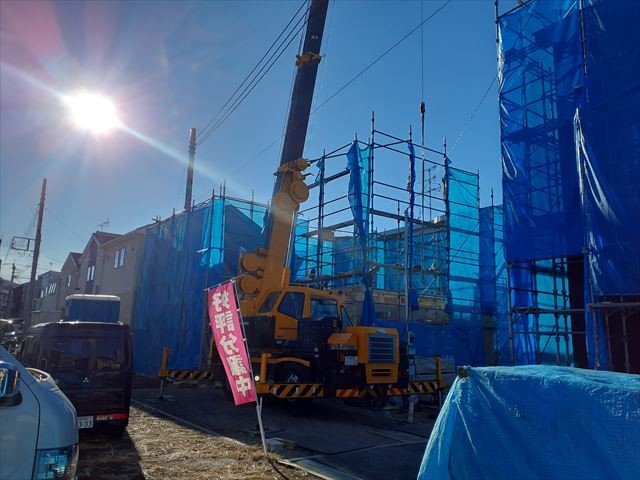

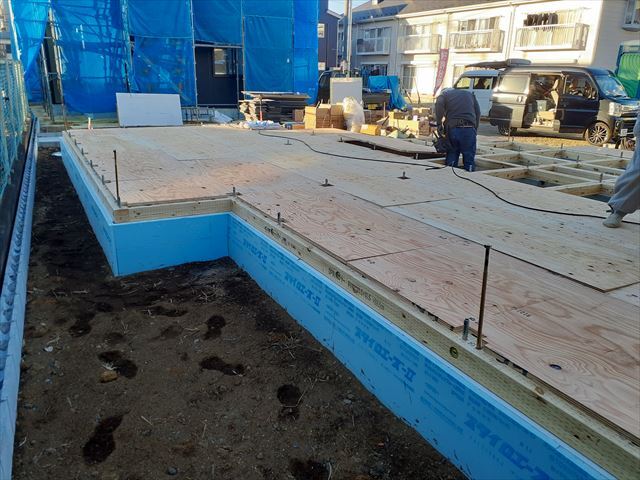

水道配管工事が終わったら、土台敷をやります。土台敷とは、基礎に木部土台を敷いて、その上に柱が建てられるようにする事です。足場組立の前に、木部材料を基礎の上に置かないといけません。そして上棟当日はクレーン車で木部材料を二階、三階へ上げて組み立てて行きます。

2025年3月5日 新築工事③

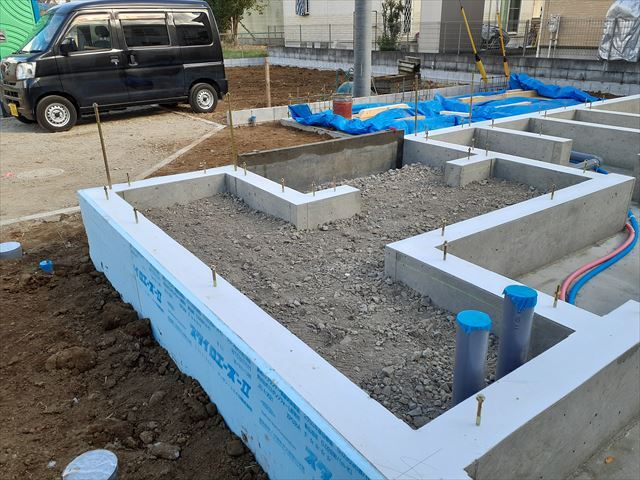

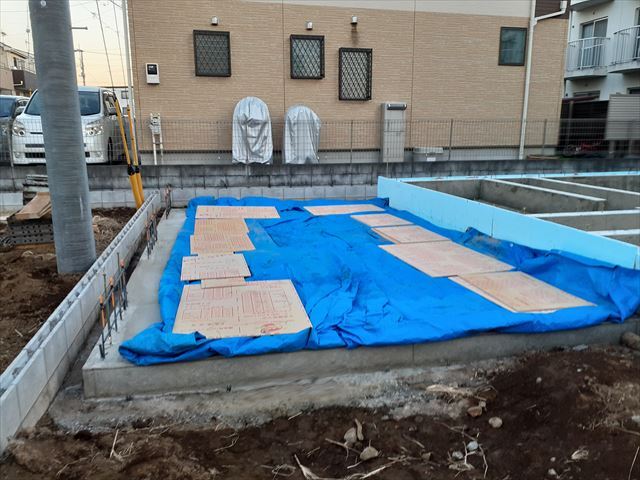

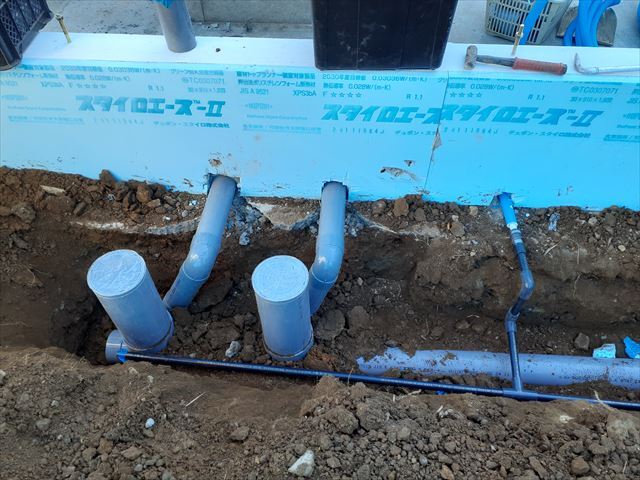

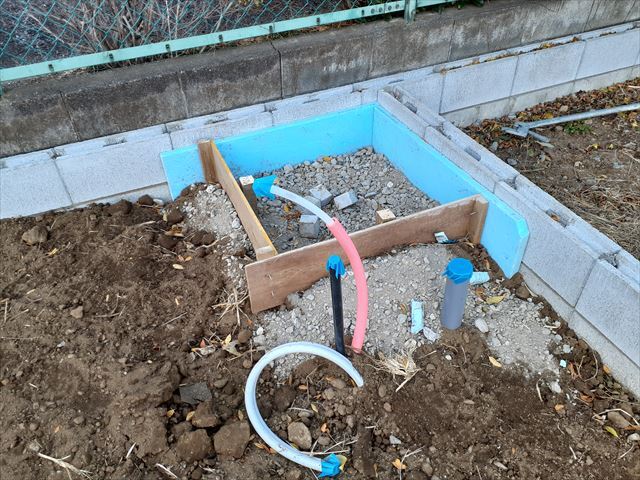

基礎が完成したら、水道配管工事をします。道路の水道管からエコキュートやお風呂につなげたり、排水管を下水につなげたり、1日はかかる作業になります。ベテランの水道屋さんがやって下さっているので、いつも安心です。

2025年1月9日 新築工事②

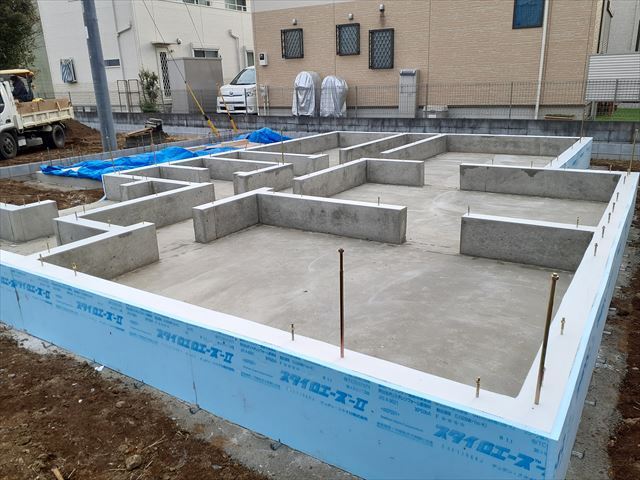

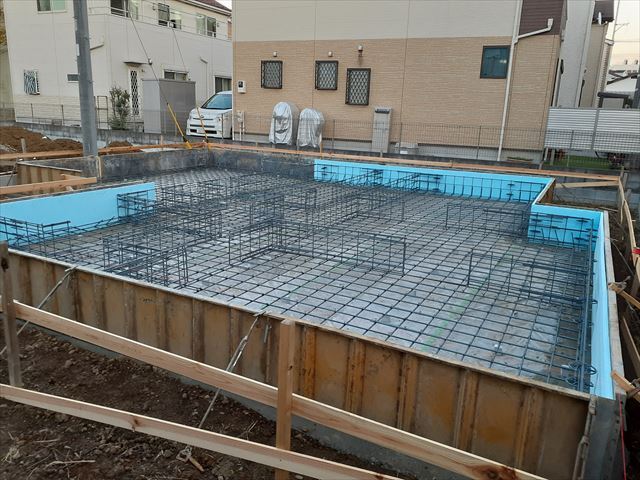

今回はベタ基礎になります。鉄筋を組み、枠組みをしコンクリートを流し、断熱材スタイロフォームを基礎周りに貼っていきます。雨が降るとコンクリートを流す作業は出来ないので、特に梅雨の時期はなかなか工程表通りにはいきません。それでも間に合うように、基礎屋さんが雨の日も出来るところまで頑張ってくれています。本当に感謝です。

2025年1月9日 新築工事①

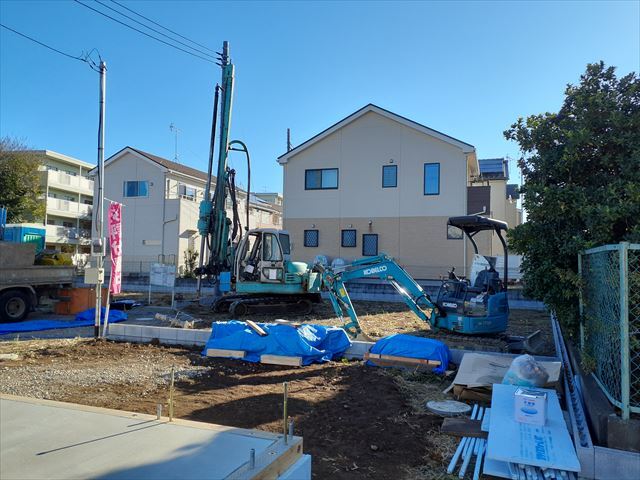

少し前になりますが、坂戸市山田町I・Z邸の新築工事が始まりました。地鎮祭をし安全祈願をします。地鎮祭をやると気持ちが晴れますね。そして地盤改良工事をし、地盤を万全に整えます。建物配置を間違えないように、レーザーの機械でしっかり距離を測って基礎を作って行きます。
